6號線一期列車全面開啟動態調試

好消息!即將于今年底開通運營的6號線一期工程迎來新節點。記者5月1日從合肥軌道交通集團獲悉,該線全線列車當天正式上線,標志著全面開啟動態調試新階段,向開通運營目標邁出堅實而關鍵的一步。

合肥軌道交通6號線一期工程全長35公里,共設置22 座車站,貫穿多個重要區域,是城市軌道交通網絡的關鍵組成部分,承載著優化城市空間布局、提升市民出行品質的重要使命。

合肥軌道穩步推進6號線建設,近期更是捷報連連!4月13日完成全線變電所及環網送電,4月18日完成全線限界檢測,4月25日完成全線冷滑試驗,4月26日全線完成接觸網送電,實現全線“電通”。

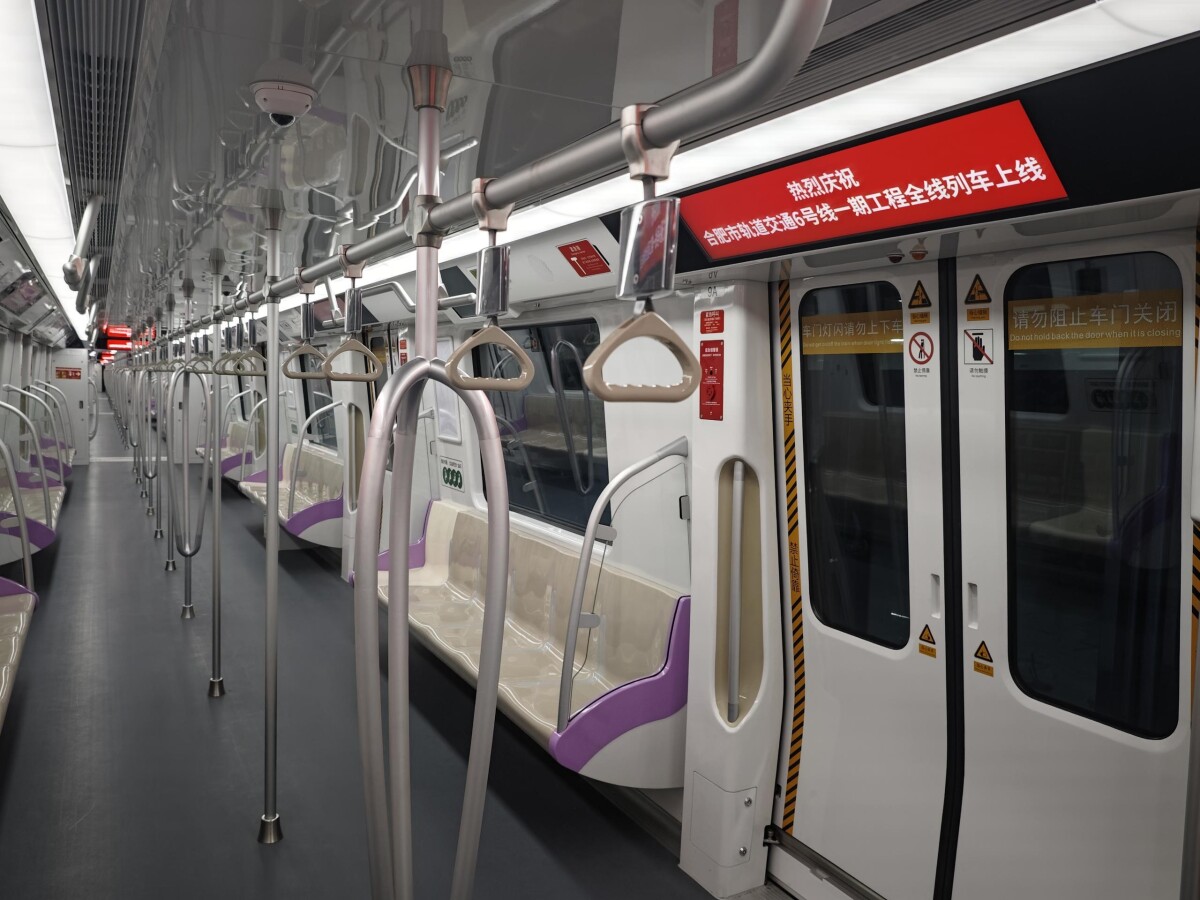

如今,6號線一期工程順利完成全線列車上線這一關鍵節點,不僅為后續線路開通奠定堅實基礎,更標志著合肥軌道交通在智能化、自動化建設方面實現新突破。

6 號線一期工程采用了國際最高自動化等級的全自動運行系統(GoA4)。這一系統賦予列車自動喚醒、自動發車、自動運行、自動洗車、自動回庫、自動休眠等一系列自動化功能,設有48個全自動運行系統場景。車輛、信號、綜合監控、通信和站臺門五大核心專業緊密圍繞這些場景,進行了全方位的協同設計與精細配置,確保列車在各種復雜工況下都能安全、穩定、高效地運行。

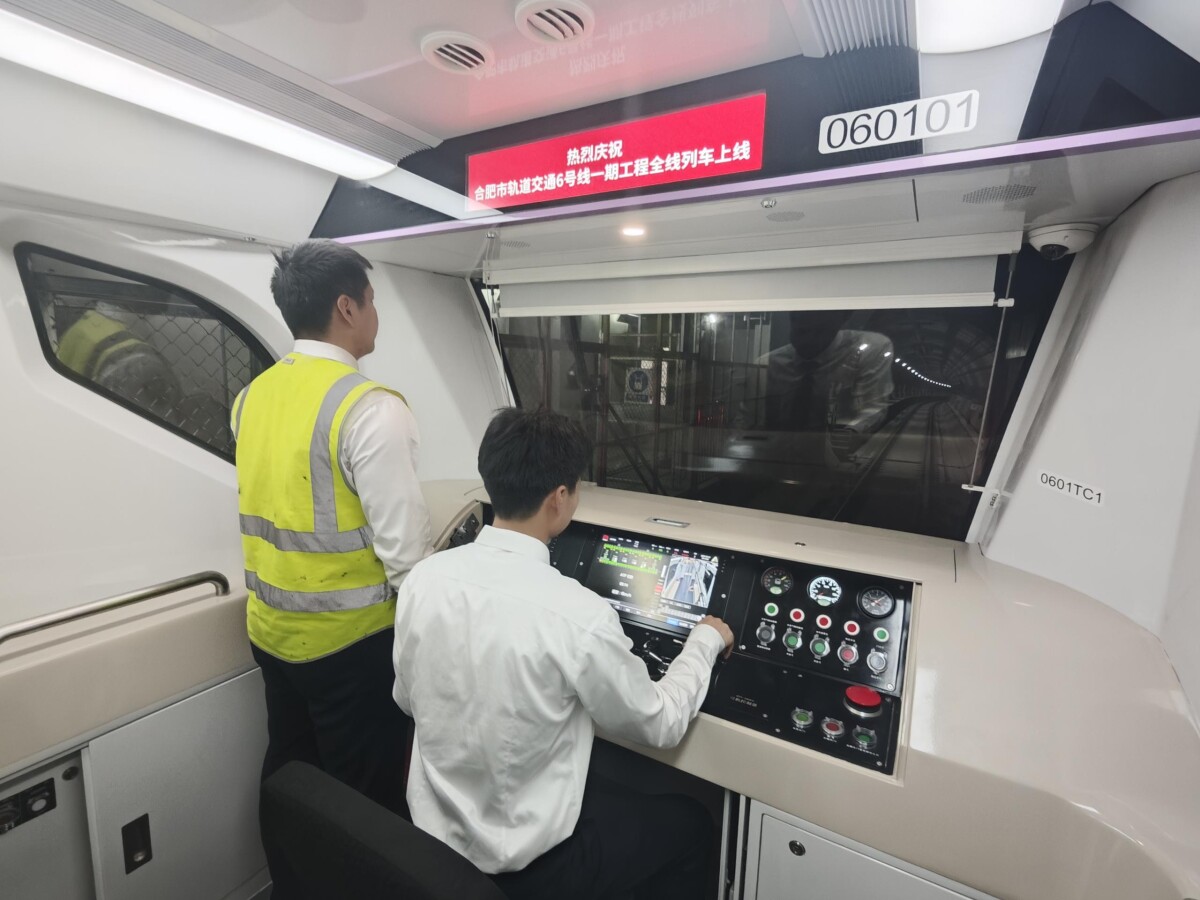

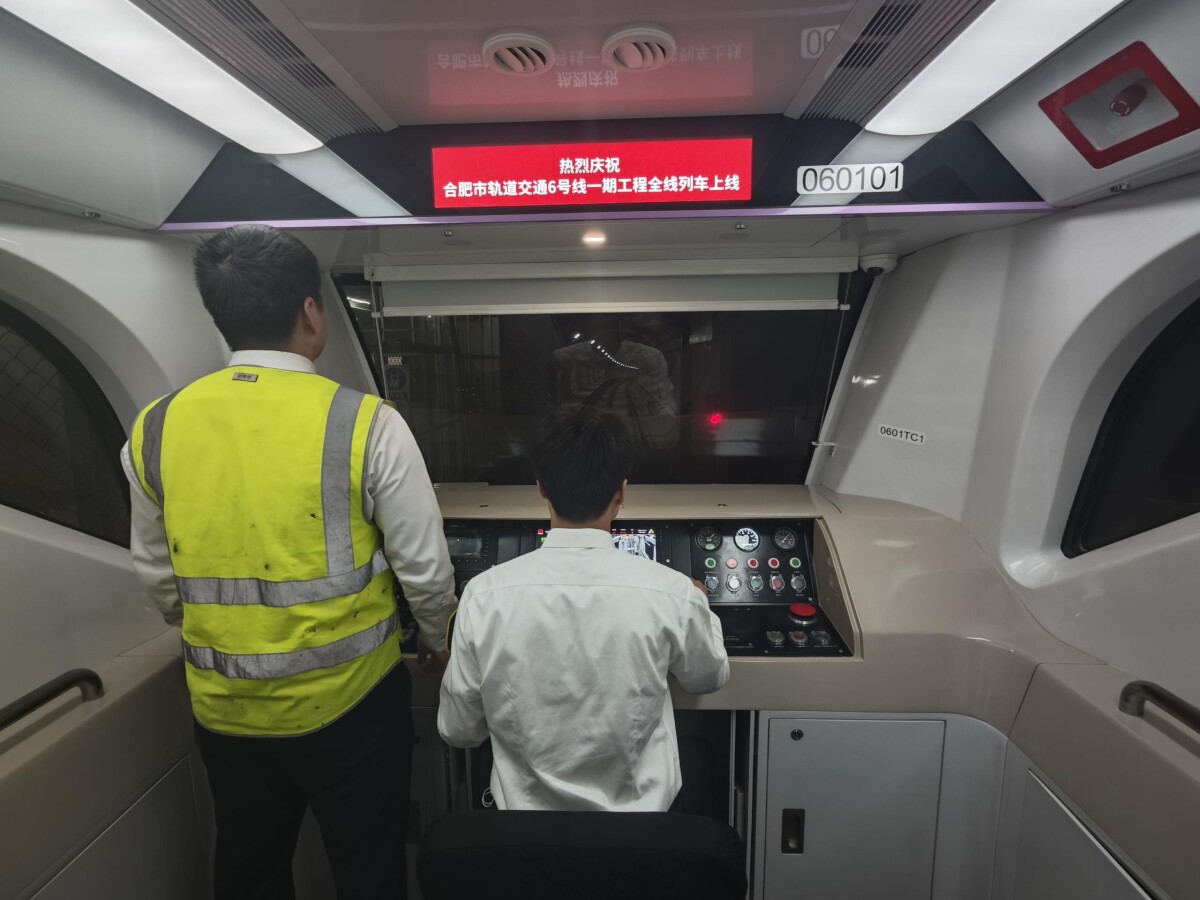

截至目前,6 號線一期工程已順利完成20列列車的交付工作。同時,信號、車輛、綜合監控、通信和站臺門等設備系統調試工作穩步推進。接下來,合肥軌道將按照既定計劃,全力開展全線動車場景調試工作,為6號線一期工程高質量開通打下堅實基礎。

合肥在線-合新聞記者 王峰
